文丨西部君
两大“超级”工程,近期均迎来关键时刻。
一是,总投资达286亿元的哈密—重庆±800千伏特高压直流输电工程(简称“疆电入渝”工程),正式投产送电。
二是,总投资766亿元,总工期100个月(不含筹建期12个月)的三峡水运新通道项目获批,并启动勘察设计招标。
“巧合”的是,这两大总投资超千亿的超级工程的最大受益者,都是重庆。
更意味深长的是,就在6月12日,重庆空域正式开启“扩容”模式:
主干航路由“两横两纵”变为“六横三纵”,进离场航线结构由“三进四出”增加为“六进七出”,为后期江北机场的时刻扩容奠定基础。
“三喜临门”背后,是中西部唯一直辖市的疯狂补短板。
01
作为西部地区唯一的能源净输入地区,重庆的电力短板,由来已久。有数据显示,2025年重庆电力缺口预计达到1000万千瓦。
最近的一个例子,是在2022年高温天气期间,重庆就不得不“限电停工”。
为补上这个短板,重庆谋划已久。最早在三十多年前就开始论证的“小南海水电站”项目,最终因种种原因被搁浅,可谓给不少重庆人留下了一个心结。
现在,随着“疆电入渝”工程的正式投运,应该多少是弥补了这个遗憾。

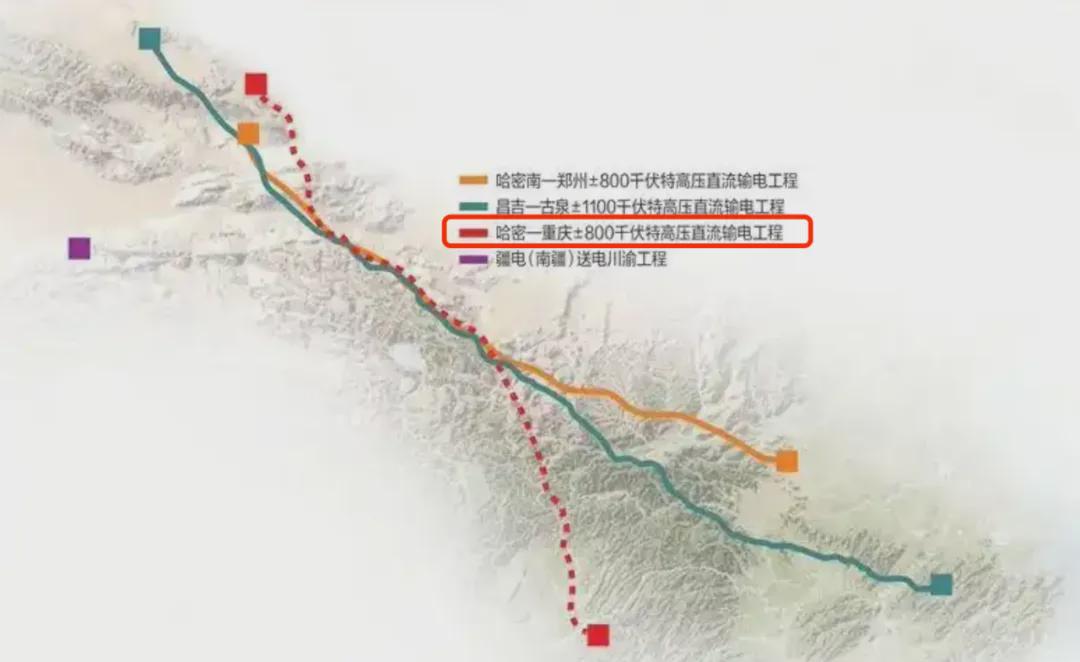

公开信息显示,“疆电入渝”工程在10多年就开始动议,线路全长2290公里,途经新疆、甘肃、陕西、四川、重庆 5个省区市,每年可向重庆输送电量超360亿千瓦时,由此让全市供电能力提升20%以上。
这对于缓解重庆的电力紧张局面,并提升制造业成本优势,堪称是“雪中送炭”。
02
如果说“疆电入渝”助力提升了重庆的“生产力”、降低了生产成本,那么三峡水运新通道,则将帮助重庆提高对外联系效率、降低物流成本。

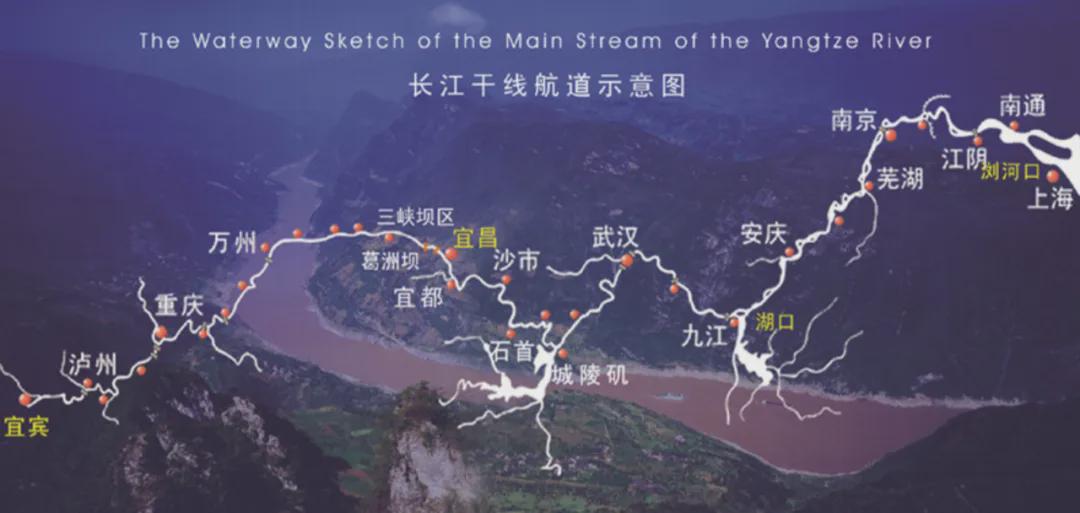

公开信息显示,重庆90%以上的外贸物资运输依靠内河航运,60%以上的社会运输周转量依赖水运完成,45%的港口货物吞吐量为周边省市货物中转。
但是,三峡船闸的通行能力早就达到上限——2023年,船舶在三峡平均待闸时间达到12天。
这一局面,大大削弱了水运之于长江上游地区的成本优势,也客观上让四川、重庆、贵州、云南等上游地区通江达海的效率受到严重制约。
因此,提升长江上游航运能力,这个“堵点”必须解除——也不只是重庆需要。
早在2021年全国两会期间,四川、重庆两省市代表团就联合提出,加快启动三峡水运新通道建设的建议。
去年,川渝代表团再次联合提出“关于全面提升长江上游航运能力的建议”,希望国家有关部委加快推进三峡枢纽水运新通道工程前期工作,从根本上解决三峡船闸通过能力不足问题。
现在,该项目正式获批,并有望年内开工,可以说是在解决上述问题上,迈出了实质性一步。
关于这个项目的地位,相关部门在批复中的一个表述可见一斑:
三峡水运新通道是三峡工程之后长江干线上集水利、航运、生态等功能于一体的最大综合性工程。
03
6月12日零时,成渝及周边地区空域结构调整方案正式实施,共涉及湖北、重庆、四川及贵州地区19个相关机场的班机航线走向。
其中,重庆是最大赢家。
经此调整,重庆地区主干航路由“两横两纵”增加到“六横三纵”,重庆江北机场进离场点由“3进4出”的7个增加至“6进7出”的13个,极大优化了航路航线布局,将高效释放江北机场“3座航站楼+1座卫星厅+4条跑道”的地面运行效能。
此次调整之所以备受关注,是因为它很可能是期待已久,甚至“争论”已久的江北机场时刻容量调整的前奏。

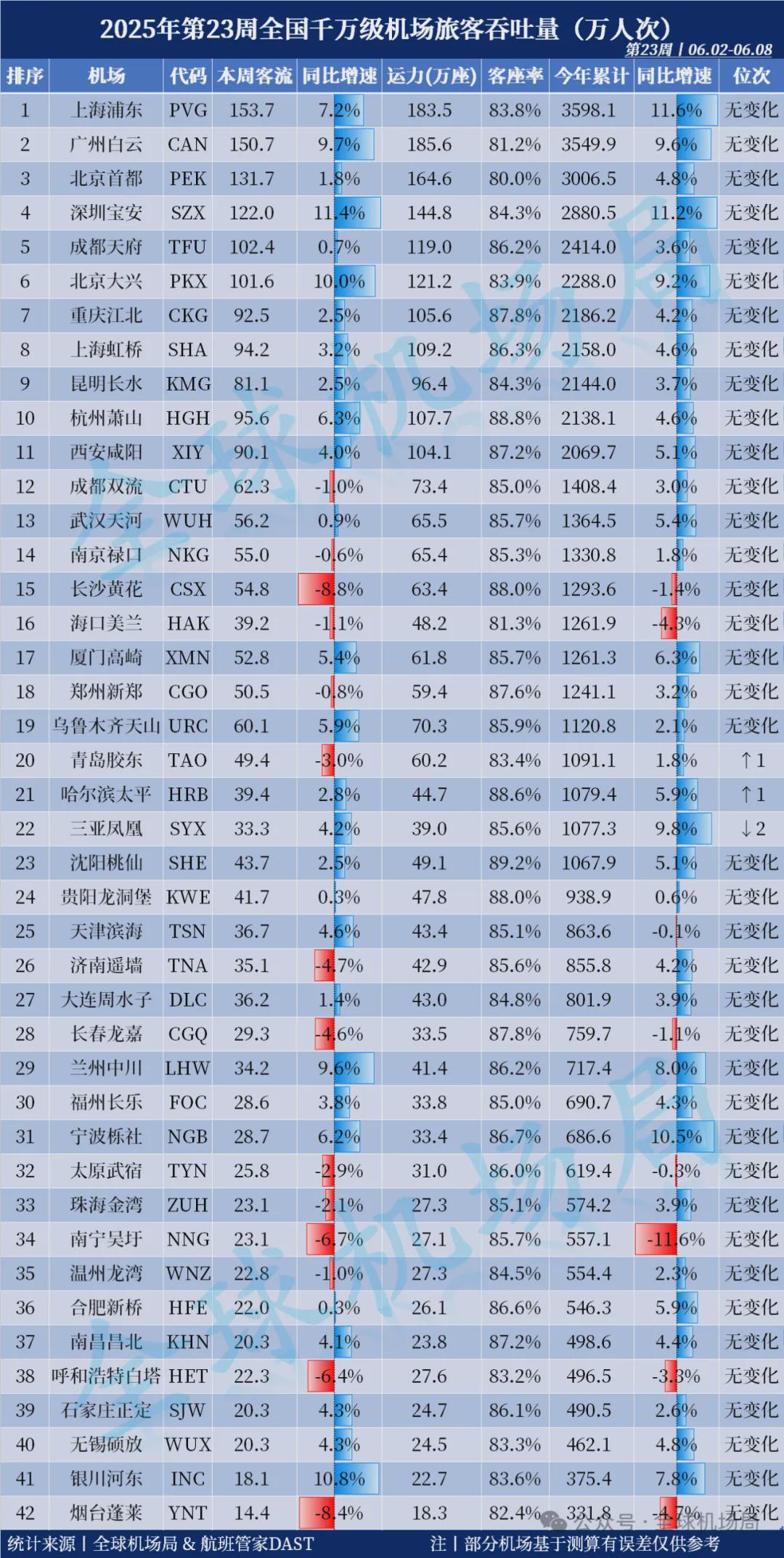

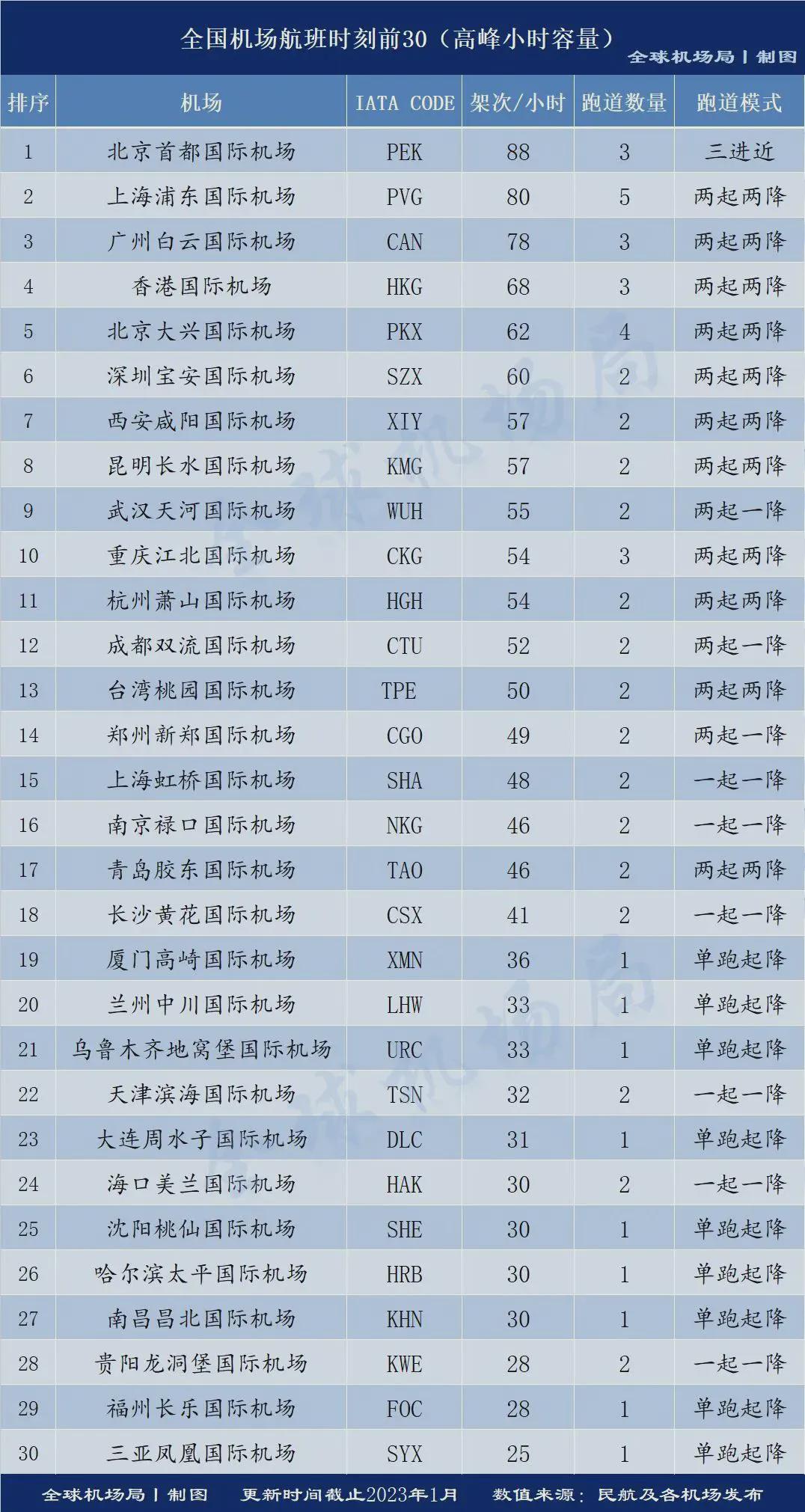

公开信息显示,自2019年,江北机场高峰小时容量由49架次/小时提升至54架次/小时后,一直未调整。
但与此同时,随着第四跑道及T3B航站楼的投用,江北机场的年旅客吞吐能力已提升至8000万人次。
在这种情况下,时刻容量与运能释放之间的矛盾日益突出,关于“扩容”的呼声也不断高涨。为此,甚至出现了一些不小的舆论风波。
现在,随着这次“重庆江北国际机场开航以来最大规模空域结构调整”的落地,时刻容量扩容,或只差临门一脚。
至此,重庆在突破电力和水运、民航这三大发展“瓶颈”上,应该说都取得关键性突破。不少重庆人的心结,或许也在打开。
拥有超3000万常住人口的中国人口第一城,也是内陆唯一直辖市的重庆,“含金量”正在提升。
